三门核电最长大件设备吊装就位

2011/7/20 中国图纸交易网 MaiTu.CC 【字体:

关键字:吊装 工程

        7月17日上午,三门核电1号机组最长大年夜件设备——除氧器水箱顺利吊装就位。该设备于7月11日上午,在秦皇岛哈电重装船埠装船起运,15日上午运抵三门核电自备船埠。

三门核电最长大件设备吊装就位
三门核电最长大年夜件设备吊装就位

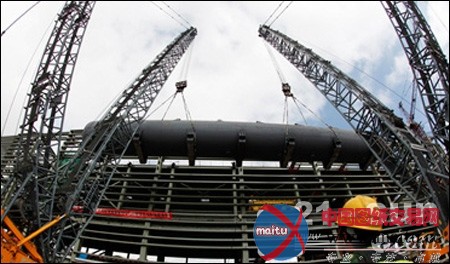

  除氧器水箱是惯例岛安装工程第一个吊装的大年夜件设备,也是惯例岛最长的大年夜件设备,长度为43.617米,直径4.768米,净重254吨。设备吊装采取双机抬吊的吊装体例。
        颠末吊装前经心预备和最终查抄确认,7月17日上午8点36分开始吊装,750吨履带吊和400吨履带吊将除氧器水箱抬吊起来,超出惯例岛厂房TF轴钢布局最高点后,两台吊机颠末同步反转展转、变幅和降落,达到除氧器水箱就位地位正上方,开端迟缓松钩,最终安稳就位在除氧器水箱根本支墩上,10点28分最终调剂就位,共用时1小时52分。最长大年夜件设备除氧器水箱的吊装完成,也为后续厂房封锁和体系安装事情创作发明了有益前提。
