溶岩地区最长单洞双线隧道:施工者的“炼狱”

2013/8/14 中国图纸交易网 MaiTu.CC 【字体:

关键字:路桥动态 铁路隧道 隧道施工方案 隧道溶洞处理

摘要:云桂高速铁路是从昆明到南宁正在扶植中国西南最首要的铁路。此中石林地道穿越了大年夜面积的破裂灰岩地层,有6条断层和4条断层破裂带,凹地、漏斗、落水洞等岩溶形态密布,高风险区段占地道总长的43%。

溶岩地区最长单洞双线隧道:施工者的“炼狱”


    正在扶植的云桂高速铁路,横贯喀斯特意区的大年夜通道,施工难度难以想像。石林地道是全线710千米长上最关头的瓶颈,既是溶岩地区最长的地道(不远处还有世界罕有的九乡溶洞区),也是国内铁路最长的“单洞双线”地道。
    该地道全长18208米,估计本年贯通。
    石林地道穿越了大年夜面积的破裂灰岩地层,有6条断层和4条断层破裂带,凹地、漏斗、落水洞等岩溶形态密布,高风险区段占地道总长的43%。
    石林地道穿越的大年夜山里,不知有多少浮泛。这些地下空间可能尽是水,可能填充了淤泥,也可能与地下河沟相连,也可能一无所有。在如许的地形里,挖出40千米的岩***,麻烦可想而知。可谓施工队的炼狱。
    施工者不止挖了18千米。像其他的长地道施工一样,平行于主线地道,要挖一条一样长度、截面较小的辅助地道,二者之间用几条通道连接起来。通往主地道还得挖出两个辅助斜井。今朝全部工程累计掘进了近40千米。前去施工面,必需要在地下开十几分钟的车。
    喀斯特意貌就是如许:亿万年来,易溶于水的石灰岩地壳,被暴雨和溪流切削出一条条裂谷。被水蚀空的岩***里,发展出绮丽的石笋和钟乳石。
    所有溶洞、溶腔和溶隙,都不知躲在甚么处所。“虽然设计地道前必定会做勘察,但地下是甚么模样仍然不清晰。”项目副总经理说,“勘察人员每隔几百米打一个眼,信息有限,只能凭经验揣度。在施工的时辰必需试探。”
    从2010年4月开端爆破推动,工程队共碰着大年夜大年夜小小的溶腔溶洞300余个,平均5天碰着一个。有时一天要碰着好几个。石林地道穿越的最大年夜的一个溶洞,高达130多米,可以装进往一艘万吨轮船。这个洞里全数都是流塑状的红黏土。

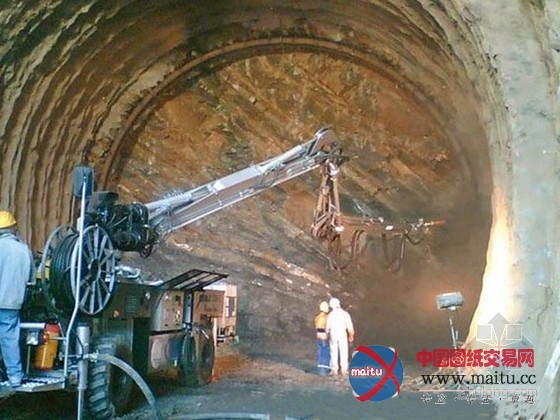

    在地道施工现场10名工人,各持一台6米长的钻头,在150平米大年夜小的“掌子面”上钻出爆破用的洞。记者看到一个钻洞里冒出红色的泥水,地上处处都是熟糯米一样粘的红色泥巴。
    打地道的人怕冒水,水大年夜了会推走机械,使施工没法进行。突然涌出的泥巴加倍危险,可能会掩埋工人。这里处处埋伏着杀手。
    施工队用仰拱钎探、红外探水等多种仪器和编制探查地道前方的地质,并拟定响应的施工方案。挖到溶洞后,他们随机应变,或排出洞中的水、泥和石头,或堵住洞口。掌子面的塌方和落石是另外一种威胁。为了包管安然,工程队在每个断面,起码要打三个钻眼,在肯定地道岩质环境不变后才能继续施工。
    施工的原则是“石变我变”,按照现场围岩的安然程度,工程队有时加快进度,有时谨慎翼翼。掌子面爆破后,工人们会尽快用钢筋水泥铸成拱顶,然后安装内衬,构成一个既不会坍塌也不会渗水的地道顶壁。这条工作线一向紧跟爆破面,不会距离太远。有一段百米长的路段,头顶的土石层最浅只有两三米,很不不变。施工队几次衡量,决定把这层全挖掉落,最终安然经由过程并节俭工期3个月。因为石质改变频繁,变动设计方案成了工作常态。最多时,工程一共有16个工作面。
    今朝已有8项获得国度合用新型专利证书。好比超声波焊接防水板、电机起落钢筋等,都节流了劳力。而他们本身研发的传感反馈式通风机,更是业界独有的特技,率先解决了长距离通风的坚苦。
    云桂铁路设计时速为200千米,地道建成后火车经由过程仅用5.4分钟。为了这5.4分钟的安然,工人们要在黑暗里奋战1400天。从图纸上看到,石林主地道今朝已大年夜体挖通,几个残剩小段将在年底前贯通。
