兰新二线特大桥现浇梁抢工实录
摘要:2013年8月30日,兰新二线特大年夜桥28孔现浇梁中最后一孔顺利浇筑完成。标记取该桥关门工期提早一天完成了任务,还创作发现了一支协作队单月完成19孔现浇梁的新记载。

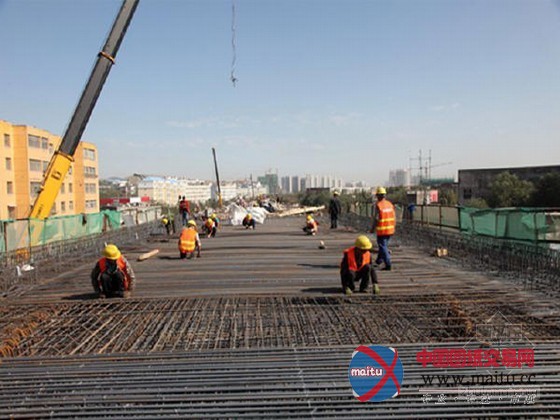

施工现场

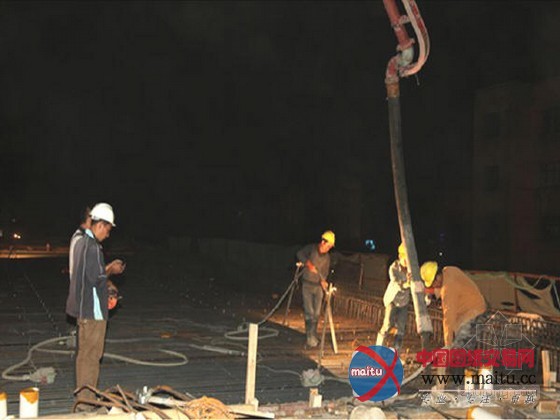

夜晚抢工
时候回溯到一个月前,接到公司要求8月31日前务必完成残剩19孔现浇梁的通知时,谁都心里没底。如斯短的时候内完成这么多的现浇梁,几近是不成能完成的任务。可是随后仰仗着扎实的工作风格,连合同心专心,邃密组织,一步一个脚印,完美完成并创作发现了一个新记载,博得了各方的尊敬和赞誉。
新建兰新二线高速铁路仓房沟立交特大年夜桥41号至69号墩,总计28孔支架现浇箱梁,线路长743.64米。项目部治理人员于2012年10月份开工,降服卑劣气候、场地狭小、交通不便等晦气身分的影响,于2013年4月16日成功浇筑首跨现浇梁。但是,受交梁的影响,使现浇梁施工进度严重受阻,直到7月19日,才断断续续完成9孔现浇梁。
7月26日,接到8月31日前务必完成残剩19孔现浇梁的死号令后,面对9月1日兰新铁路新疆段开端展轨的节点方针,工期就是号令,项目带领班子敏捷统一思惟,达成为“名誉而战”的共叫。不等不靠,主动出击,向关门工期倡议挑战。
兰新二线项目经理部工程师进驻项目帮忙编排打算,那时有两孔梁有影响较大年夜,一孔是因有热力管道不克不及进行地基措置,还有一孔为施工预留便道。按照残剩工程量,几次研究,从关门工期倒排打算,并对各工序的时候进行分化,编制了每孔梁每道工序打算完成时候。
打算排定以后,召开了全员带动会。因为该项目比较特别,施工厂地狭小,任务单一,工期又紧,假定引进多家步队,就会产生设备调配难、交叉施工影响等标题问题,假定放置不好,很有可能达不到预期结果,还会贻误战机。所以,项目带领班子筹议以后,决定就用一家步队。为了进步协作队的决定信念,撤销其顾虑。展开了和协作步队负责人的“攻心战”。一有空就找老板,摆事实、谈打算、撮要求、给甜头,在多个回合的“较劲”中,协作步队负责人终究接管了实现,决定和项目部一路拼一把。
与此同时,项目部对施工打算又进一步做了细化,并拟定了详实的奖惩办法,决定掀起“大年夜干一个月,确保任务完成”的劳动比赛。查核按工序进行查核,直接对班组进行查核。若功课班组可以或许遵循打算日期完成每孔梁的浇筑,将赐与功课班组嘉奖,反之将赐与惩罚,项目部并对奖惩落实环境进行跟踪查抄,确保落实到位。对工作不积极、共同不到位、责任心不强影响施工进度的人员,实施问责制。项目部还将施工打算给每小我发一份,包含协作队负责人和现场代班,要求随身携带,按照施工现场环境随时对比,哪些提早?哪些滞后?要洞若观火。带领班子随时保持沟通,及时针对滞后的启事,当即采纳解救办法,对打算动态治理,及时进行微调,这边拖后何处必需补回来,确保打算在可控范围以内。
组织抢工,人员是首要考虑的身分。因为工期只有一个月、新疆特别的环境(8月份是本地基建施工的黄金期和岑岭期,人员紧缺)和离内地远等启事。人足不足是大年夜标题问题。项目部想经由过程进步工资待遇、报销来工地的路费等编制吸引劳务工,但无一见效。因而,项目部策动了治理人员各显神通,经由过程熟人介绍、借助兄弟单位人脉资本辅佐联系小老板等各类路子,同时在劳务市场找来少数姑且工,构成小老板部门固定的人员加零散的姑且工的用工模式。到8月10日,人员投进达150人,包管了施工的需要。
协作队将150人编成摆架子班(50人)、混凝土班(20人)、立模班(20人)、钢筋班(50人),一个班10小时,特别时可耽误到18小时。采纳规按时候内完成必然量任务,赐与嘉奖的编制包管每个节点工序打算顺利实现。以往立模得两天时候,抢工期间,经由过程规按时候内完成必然量活赐与嘉奖的编制,要求工人在1天1夜的时候内完成,节流了1个白日;立顶板凡是需要3天时候,要求工人上两个白班加一个夜班完成,节流了1个白日;地基措置一般都是项目部本身人加班加点干,如55号梁地基措置时,下战书15时开端回填,凌晨两点就完成地面硬化……经由过程这类编制,跑在了时候前头。
对现有物质、设备进行了当真梳理和整合,按照施工打算现有5套模型不克不及知足施工需要。为此,又向兄弟单位租赁了3套同类模型,使模型达到8套,包管了轮回施工的需要。同时,增加了3台吊车,钢筋曲折机和切割机各一台。因为兰新二线仓房沟特大年夜桥横跨水泥厂街,该街是一条交通干道,车流量极大年夜,每天对大年夜车或工程车限行,导致所有进工地的机械只能在晚长进进,这给设备调配带来极大年夜不便。临租的设备必需提早一两天就要考虑,提早联系好。只能在交通管束时候段外进行设备进出。并且,新疆5到9月是施工的黄金季候,外租设备费用高且数量少。因而,每全国午,负责现场施工调和的副经理杨云金都要和协作队代班筹议,放置第二天的机械,确保机械在晚上或早八点前出场。
对支架查抄,每次都要切身细心查抄,现场出整改书,并盯在现场,直到整改到位后,才承诺进行下一道工序。在施工58号梁时,在查抄支架时,发现架子腕扣没上紧,因而两个手艺员花了一个多小时紧扣顶托。
项目部的副经理兼职对外调和员。除每天正常在工地调和施工外,还要措置良多毒手的外部调和事务。55号梁下面有一条蒸汽管道影响地基措置需要改移,多次往现场催,但施工队底子不当回事。经体味,该管道属于锂盐厂。经由过程厂长又找到具体负责人,继而找到施工队老板,提议将现浇盖板改成提早预制,预制的同时砌挡墙,等挡墙砌好,盖板预制也完成了,能节俭良多时候。在厂长的调和下,施工队同意了此方案。8月13日,施工队砌墙、预制盖板同时开端,项目部赐与机械、材料的帮忙。15日,边沟缝边回填,当全国午15时开端回填,凌晨两点当场面硬化终了,比原打算提早了3天。
施工岑岭期的时辰,手艺员要白日放线、操平、查抄模板等,晚上还有值班或加班做资料。因为白日午时温度高,镜子不太准,手艺员就把放线放鄙人战书6点到晚上9点进行,常常忙起了就忘了吃饭。因为白日交通管束,浇筑混凝土根基都在晚上,所以值夜班便是家产便饭。打一孔梁需要8小时摆布,晚上值班早上歇息一下,下战书又继续上班。没有打灰时,白日全数在工地,晚上回来加班加点做资料,大年夜家始终保持着丰满的施工热忱。在如斯劳动强度下,每小我的日工作时候根基都在18小时以上,但大年夜家从没牢骚。
项目部实验室也只有1小我。2013年8月15日晚,浇筑67号梁时,实验室人员在工地值班后,回到尝试室,带上千斤顶又到乌鲁木齐市计量院进行千斤顶标定,标定一向到下战书18时才结束,回到项目部,来不及歇息又做起同前提抗压强度实验,陈述刚出完,就又接到晚上要措置地基硬化地面需要往值班的通知。又往现场值班……
施工过程中,材料供给也很关头。工区因为施工任务工程量较小,且场地狭小。公司只配了一个老式单站,罐体较小存量小。碰着持续打灰,物质负责人就得蹲在水泥厂。当然离水泥厂很近,但因为8月份是新疆施工的黄金季候,水泥用量大年夜,常常呈现列队等水泥的现象。为了包管项目水泥供给正常,给司机说好话,有时乃至给司机一些好处,才经由过程司机把水泥倒出来,以解工地迫在眉睫。
拌合站也在抢工过程中立下了汗马功绩。据站长介绍,该拌合机是2006年采购的,已展转了京沪济南黄河桥、西宝高速改扩建等好几个项目,设备已老化,是谁都不想要的“老古玩”了。一个又老又旧仍是单站的拌合站实在让人捏一把汗,就怕呈现打灰过程中“撂挑子”。为此,大年夜家视“老古玩”为宝贝,细心服侍着。加强设备查验频次,正常环境下,每五到七天保养一次,他们改成每打一次灰就进行保养一次,每打一片梁就查验一次,及时清理搅拌缸,确保每次打灰时状况是最好的。他们还对站内独一的六小我进行了分工,定人定项,谁出标题问题谁负责。平常平凡备足易损件,发现有标题问题当即查验,确保不让拌合站带伤 工作。在如许细心呵护下,拌合站未产生大年夜的机械故障,不但顺利地完成了九工区打梁供灰任务,还为兄弟单位打了良多灰。
突击最后42号和54号两孔梁时,大年夜家一鼓作气,持续奋战近十八个小时。8月29日晚十时42号梁开端浇筑,与此同时54号正在严重的进行钢筋绑扎,协作队所以人员全数出动投进战役。30日上午7时30分,42号梁浇筑完成,54号梁钢筋也绑扎完成。刚结束战役的打灰班来不歇息,又投进到54号梁浇筑战役中,当然大年夜家都很怠倦,可是没有一小我说出来,大年夜家各司其职,就连协作队老板也拿起了振动棒,加进到最后冲刺的行列……
一个协作队,在30天的时候内,创作发现出了19孔现浇梁的成绩。创作发现了一项新记载。
